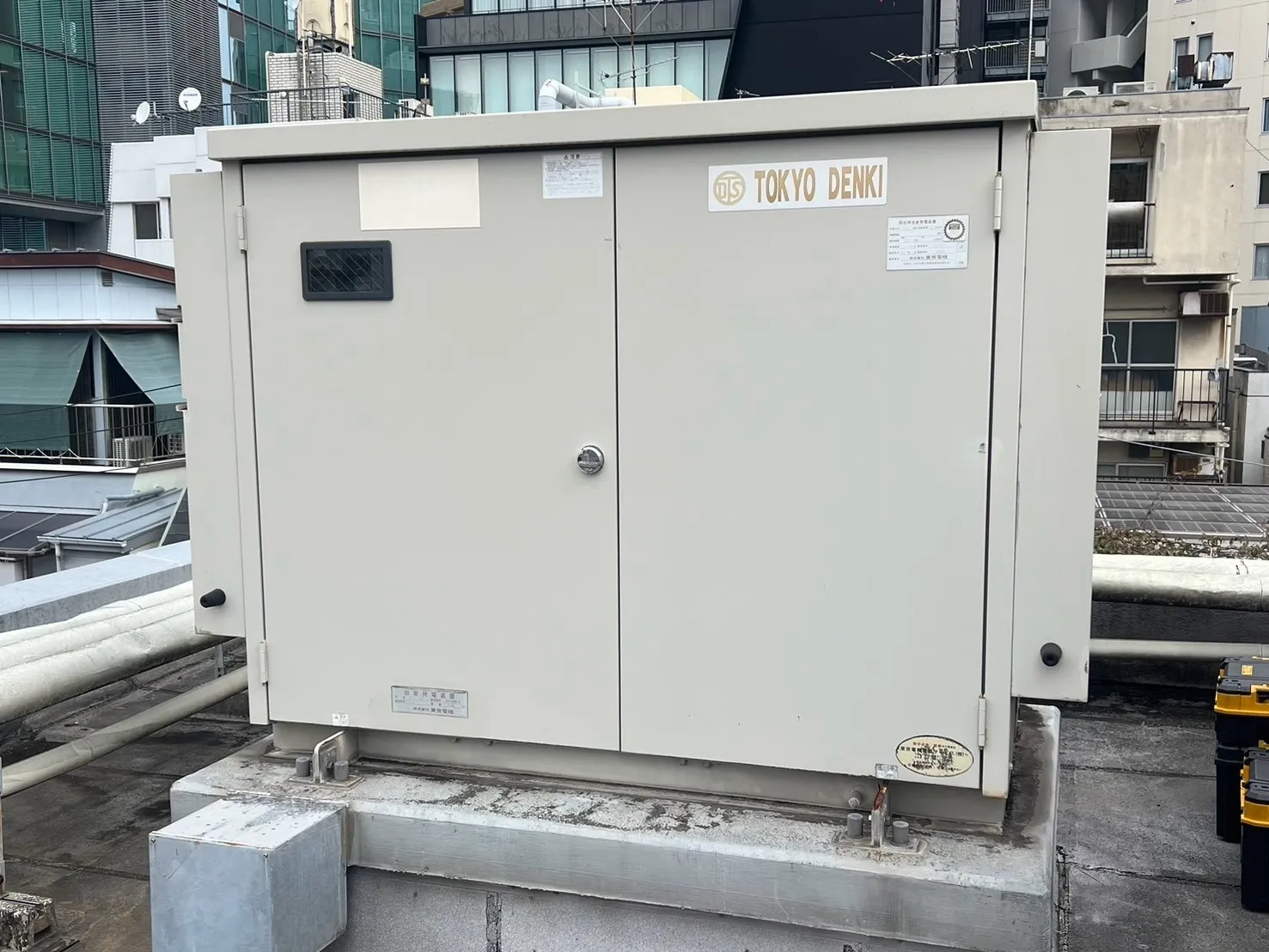

2025年3月 200V/48kVA
東京都港区の結婚式場に設置されている非常用発電機の負荷試験を実施いたしました。
今回は初めてのお客様より負荷試験のご依頼をいただきました。
ご挨拶をさせていただき、段取りについて確認をしてから作業に入ります。
搬入経路が長いので、建物にぶつけたり施設の方等との接触がないよう細心の注意を払いながら搬入を行います。

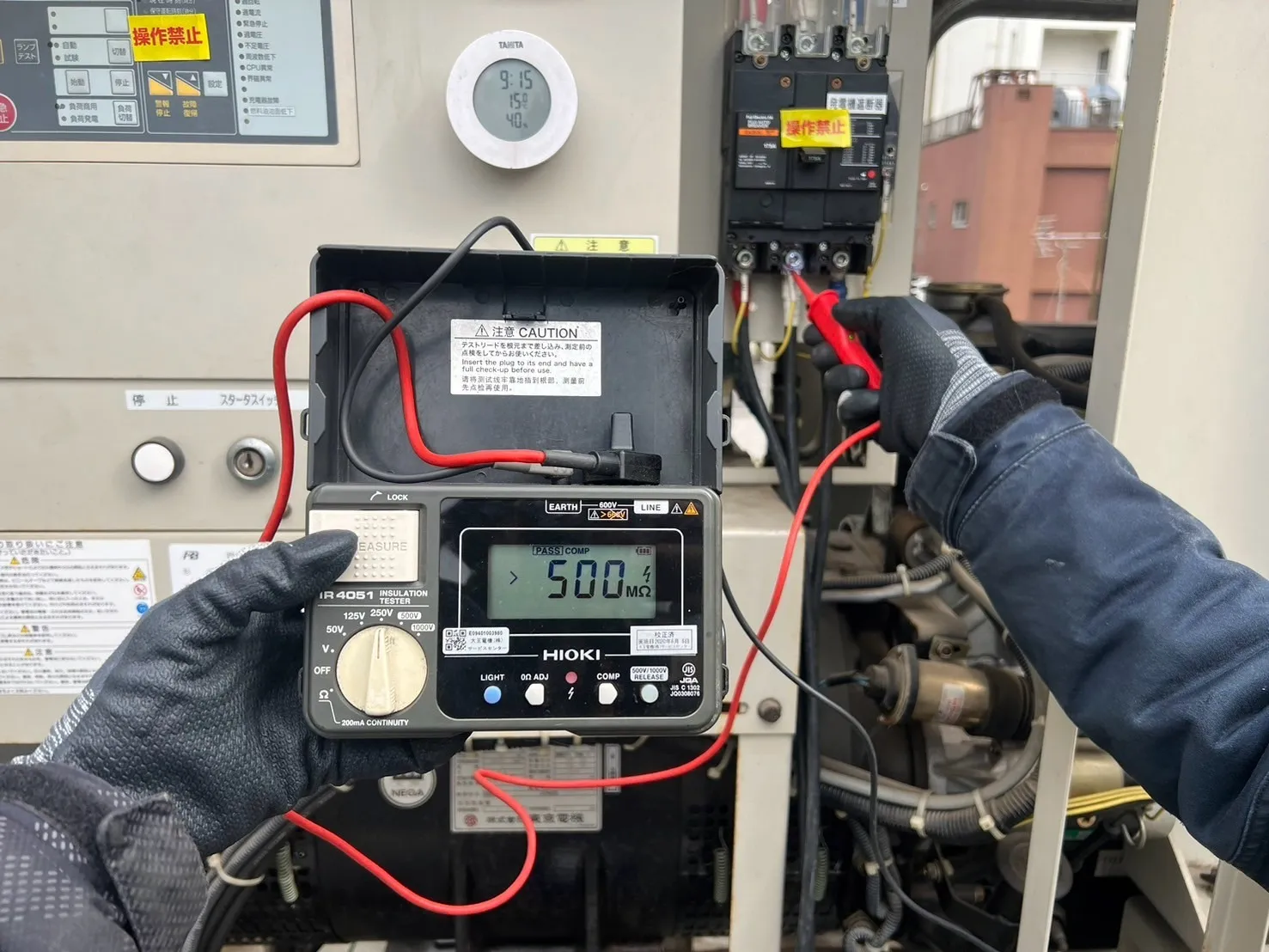

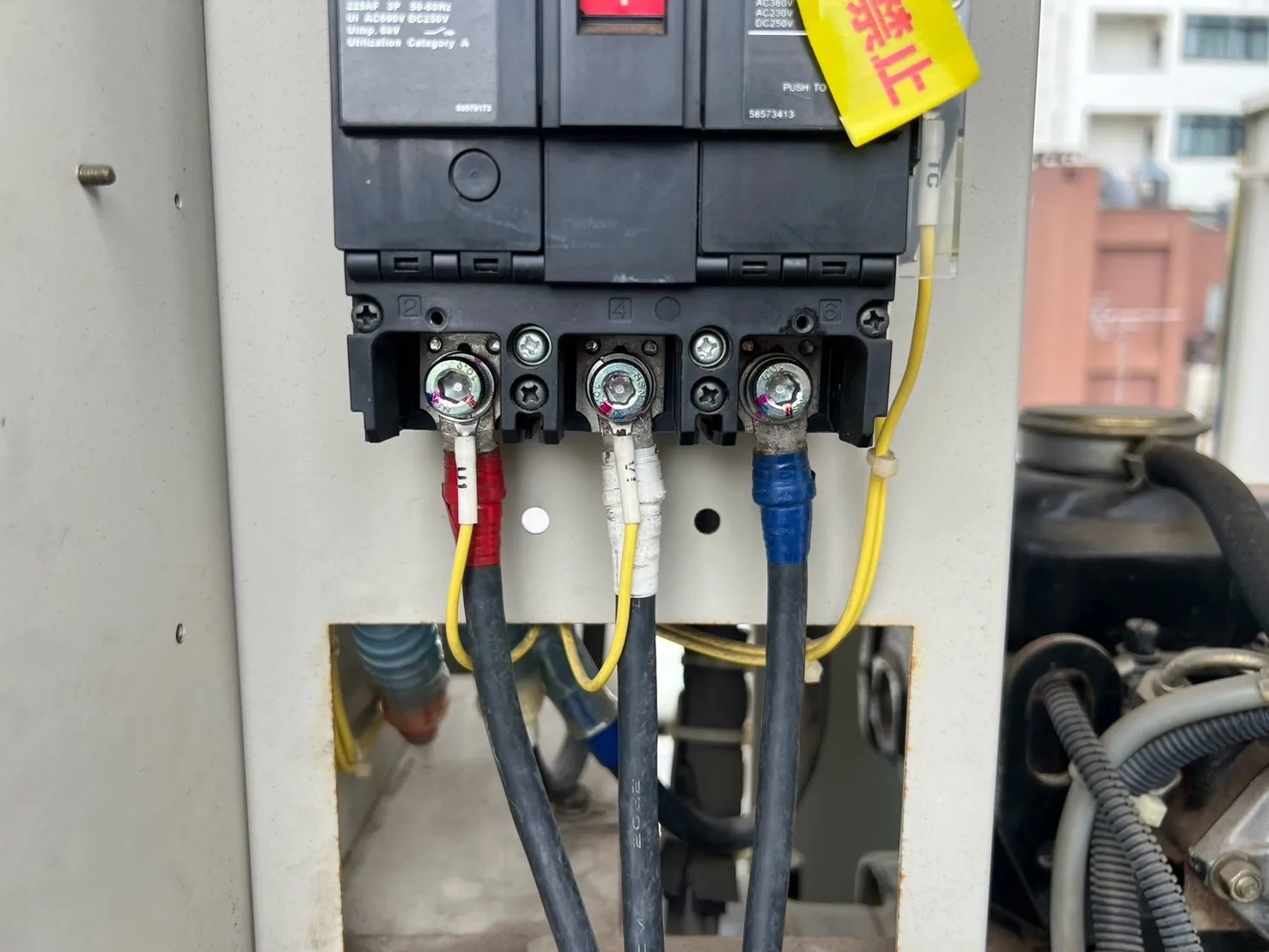

搬入後は発電機を試験モードに切り替え、負荷試験の準備に取り掛かります。

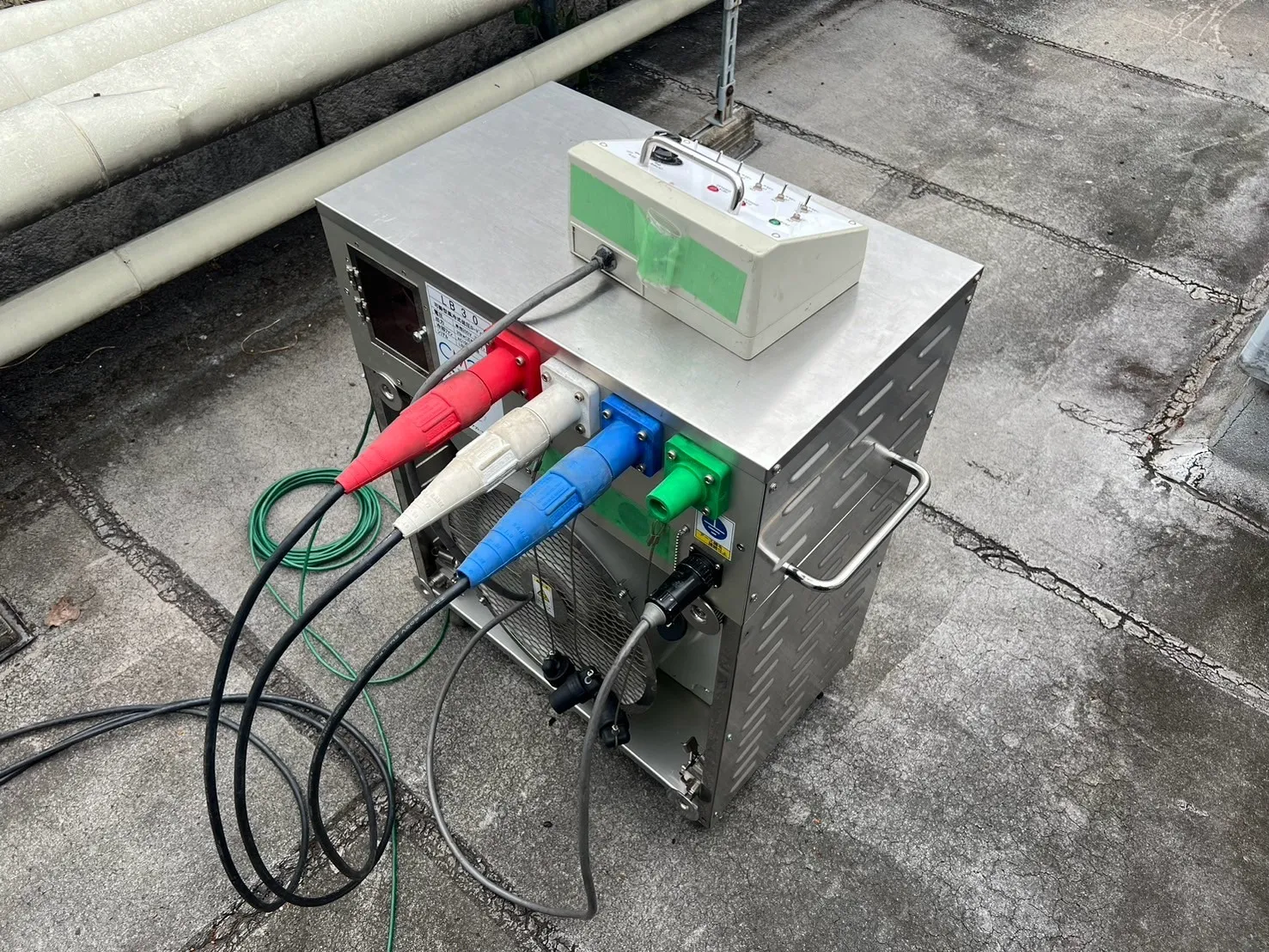

仮設ケーブルの準備も整ったので、負荷試験に入っていきます。

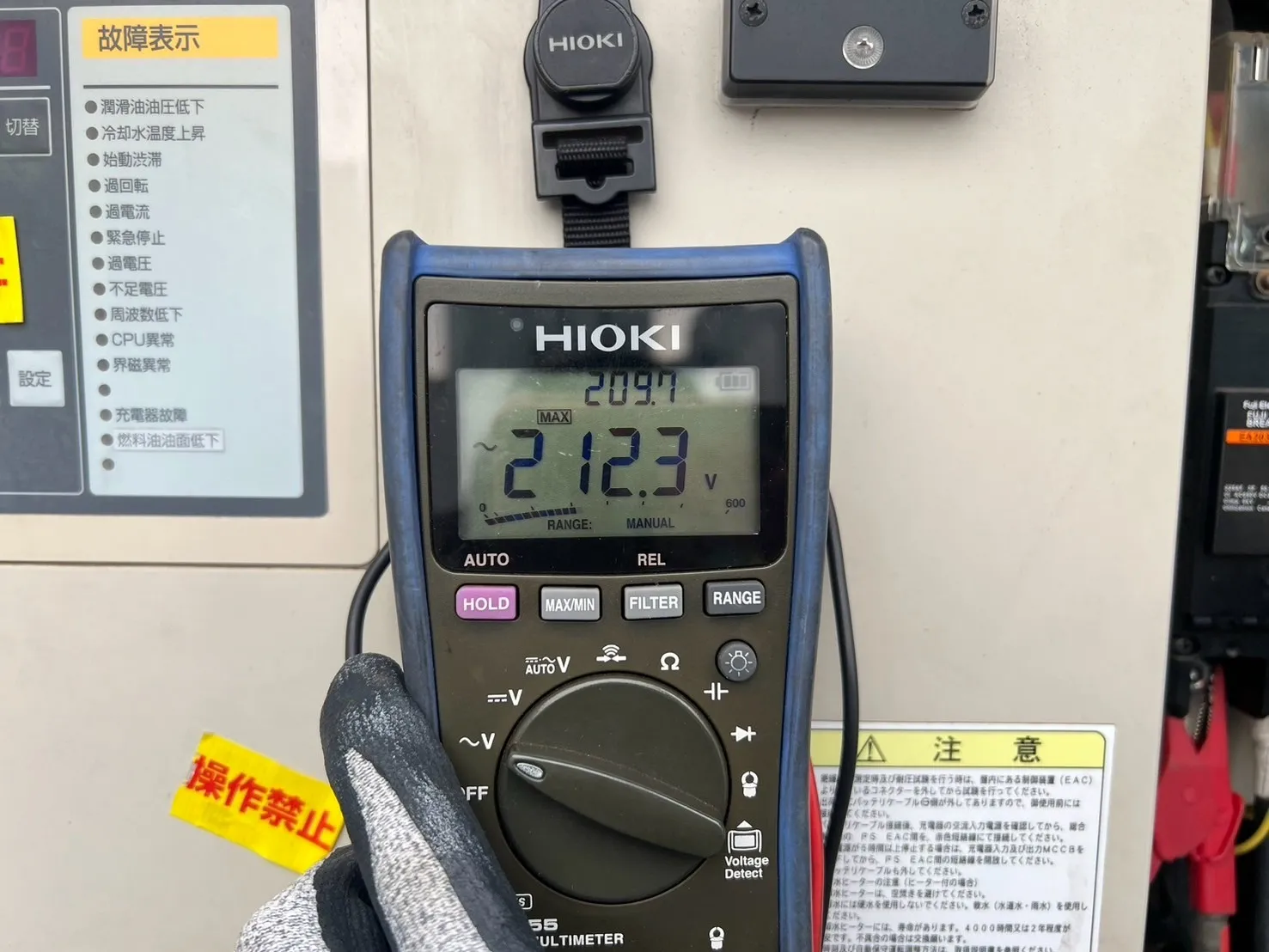

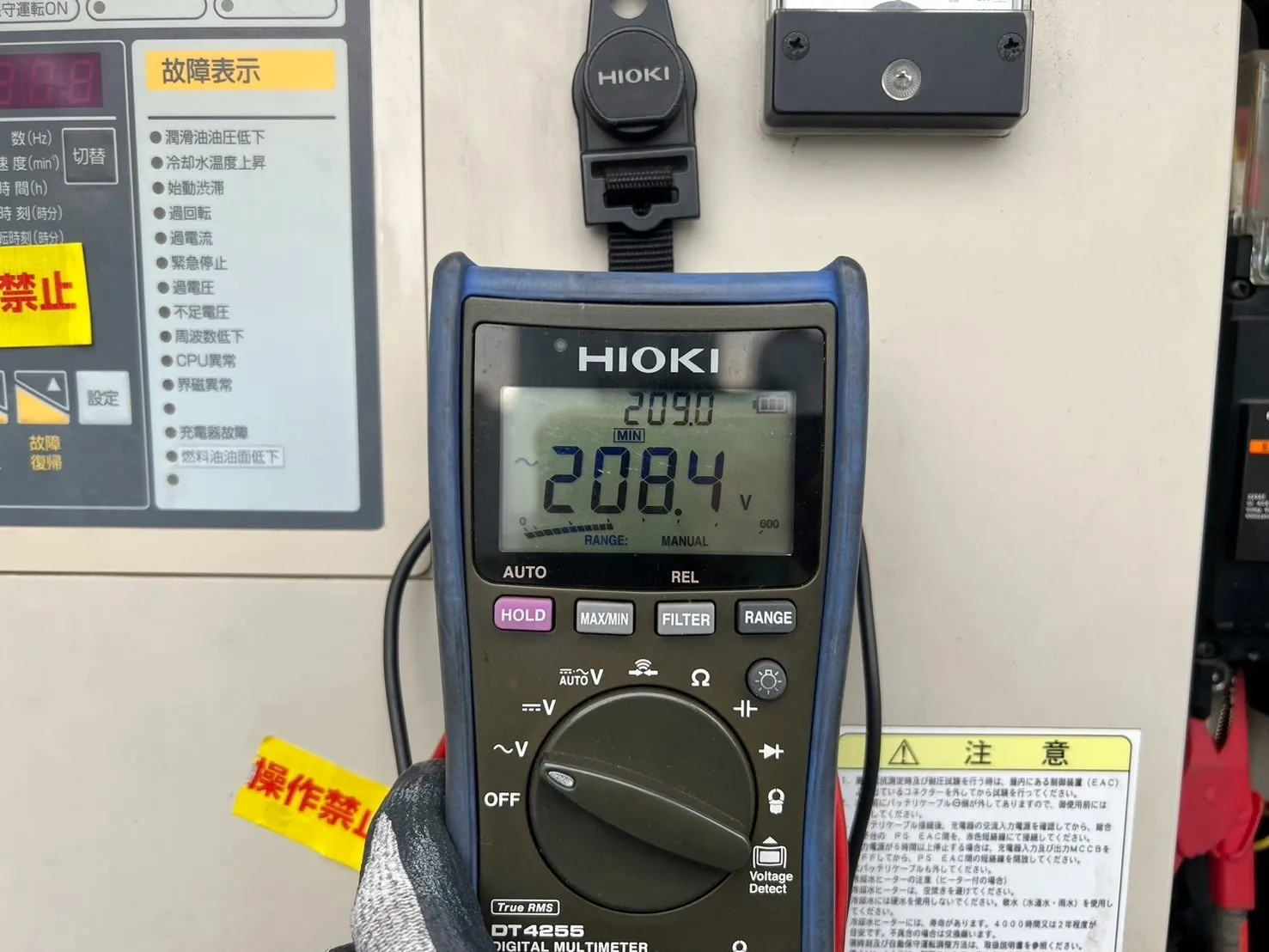

運転開始後に試験機を用いて負荷を投入していきます。

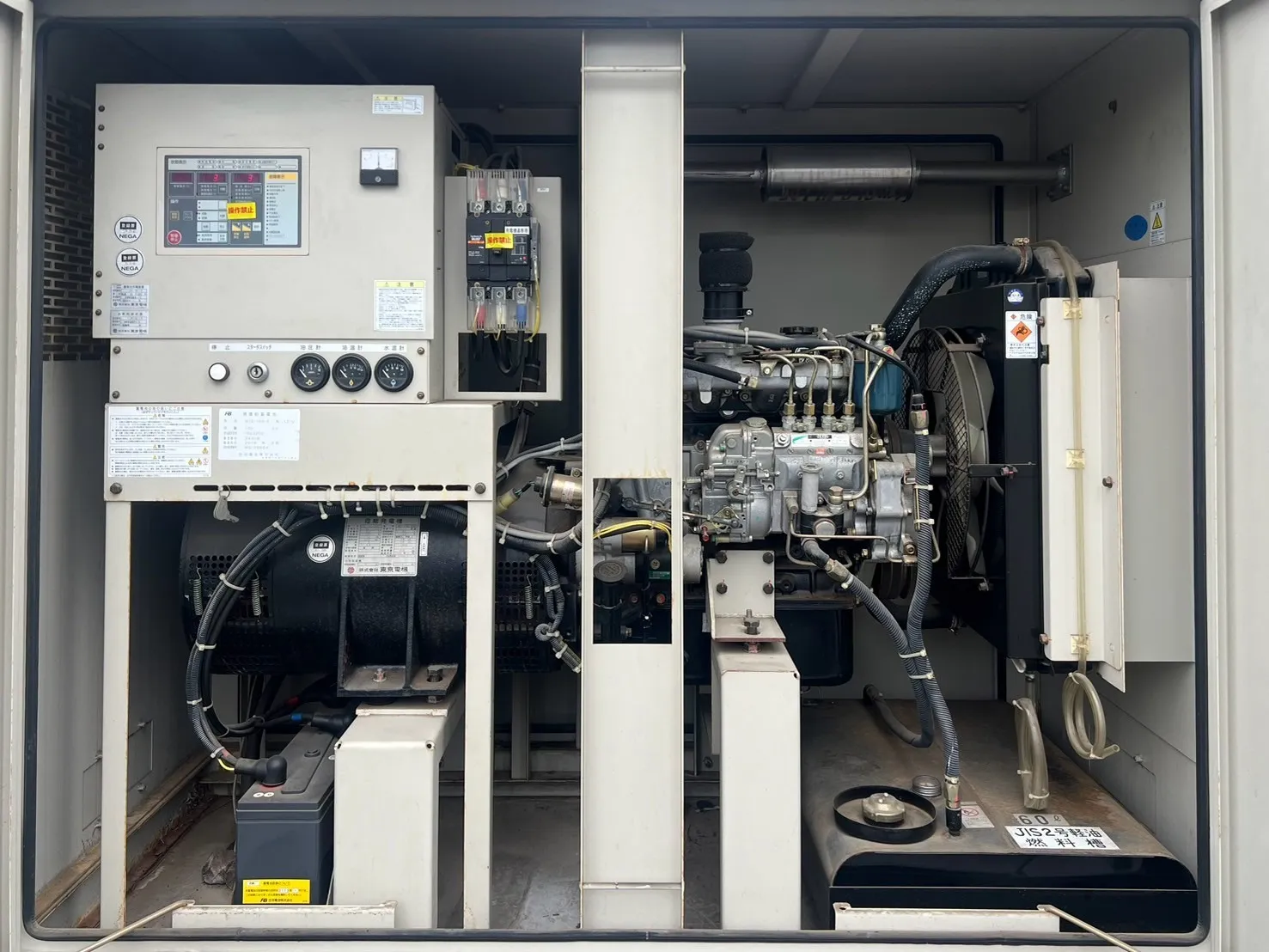

負荷試験自体は無事に終えることができましたが、発電機の出力電圧にブレが見受けられました。
自動電圧調整器の劣化によるものと考えられます。今回の運転には支障はありませんでしたが、今後症状が進行すると発電ができなくなってしまう恐れがあるので、交換をしていただくことをご提案させていただきました。
また、自動電圧調整器と併せて機関消耗品類も交換することをご提案させていただきました。
